时间:2021-03-14来源:见道网作者:www.tztong.cn浏览次数:266

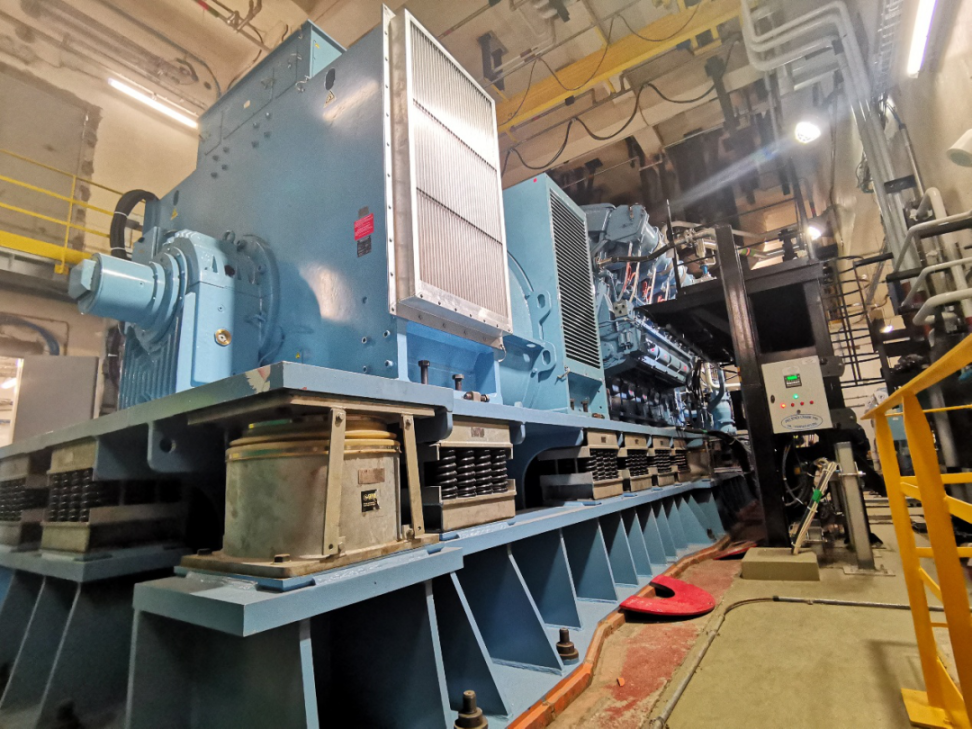

2021年3月13日21点42分,“华龙一号”示范工程福清核电6号机组B列应急柴油发电机组稳定运行在600转/分额定转速平台,经中核工程福清项目调试部、工程管理部,二三公司和陕柴厂家联合检查确认柴油机各项参数正常,标志着由中核工程总包的华龙一号示范工程最后一台应急柴油发电机组首次启动成功!
福清核电5、6号机组的应急柴油发电机由陕西柴油机重工集团成套供货,属于示范工程的大型国产化系统与设备。作为6号机热试的先决条件之一,6DB专项任务重大、工期紧迫,现场团队为此成立了柳鹏、伍汉升和邵德伟为主要协调人的“三人小组”,“三人小组”每天组织召开碰头会,建立领导层高效协调微信群,组织各家单位严格落实福清5号机组和6DA的土建施工、安装、调试和运行经验基础,将一系列变更提前落实到位,在施工工序、调试介入检查等环节进行了优化。经过设备成套中心的全程跟踪协调,诸如AVR调节器、阀门等“卡脖子”物项均按现场需求时间到货,使得系统具备了调试介入条件。调试试验组从2021年1月中旬开始全面介入,开展6EMQ09/10/13试验,将调试工期尽可能并行在油冲洗和管路恢复的主线作业中。3月7日,6DB开始首次进燃油,并进行3台燃油泵试车,经过五天的紧张试车、查漏消缺,柴油机发电机组燃油回路终于能顺畅运转,打通了首启前的“最后一公里”。
为有效贯彻集团公司领导现场调研指示,切实提高政治站位,专项组全面深入开展党史学习教育,在学习教育中激发信念、汲取历史经验,转化为攻坚克难的具体行动,按计划安全高效推动“华龙一号”示范工程全面建成,同时在首启前专门邀请了业主工程管理部门和华东监督站进行检查与指导,并将问题及时整改到位。

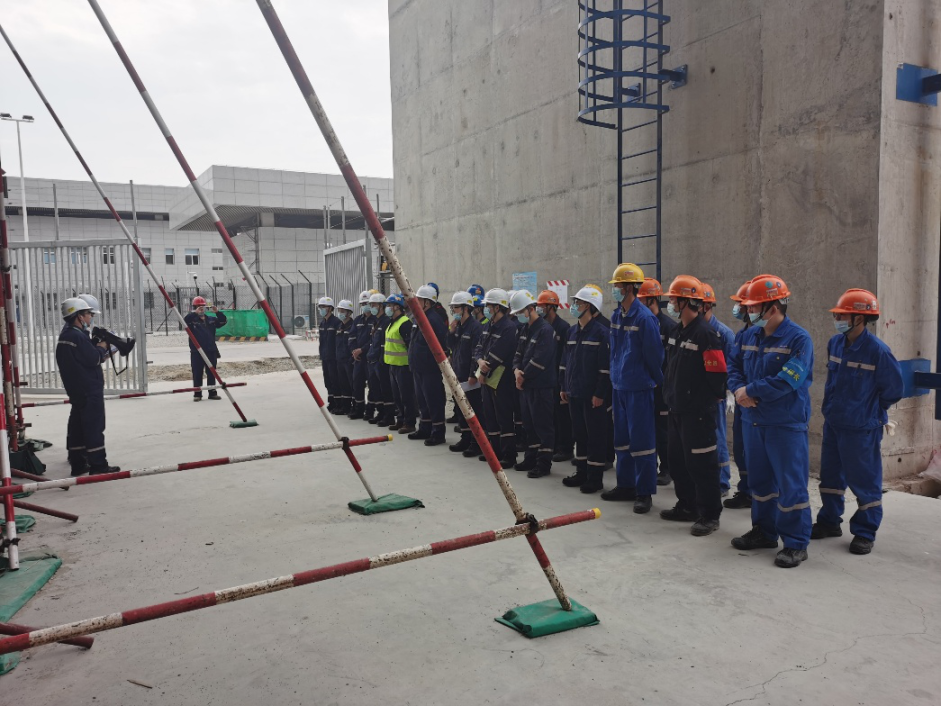

3月13日上午,首启工前会准时召开,经过近六个小时的系统在线、检查和执行操作票,柴油机正式开始启动试验。按规程需进行仅机调模式的启动,分别维持在300转/分和600转/分转速平台,随后在这两个转速平台进行带电调模式的启动,检查柴油机组运行正常。首启完成后,调试小组将进行单排快起、空载励磁、二极管断相、假同期和真同期并网、稳态运行与性能验收等一系列调试试验。只有全部试验合格,6EMQ才正式具备可用条件。
接下来,柴油发电机组团队将继续秉持团结拼搏,勇于担当的工作精神,细致准备,精心调试,安全高效完成任务,为6号机组热试提供电源保障!(转载请注明见道网 www.seetao.com )见道网机械栏目编辑/桑晓梅
